С опережением сроков: объект строительства «Реконструкция станции Гыршелун Забайкальской железной дороги» готов к эксплуатации

21 декабря 2025

На станции Гыршелун завершена ответственейшая операция – перевод всех систем с временного на постоянное электроснабжение. От ее успеха зависели сроки сдачи всего объекта и будущая бесперебойная работа железнодорожного транспорта.

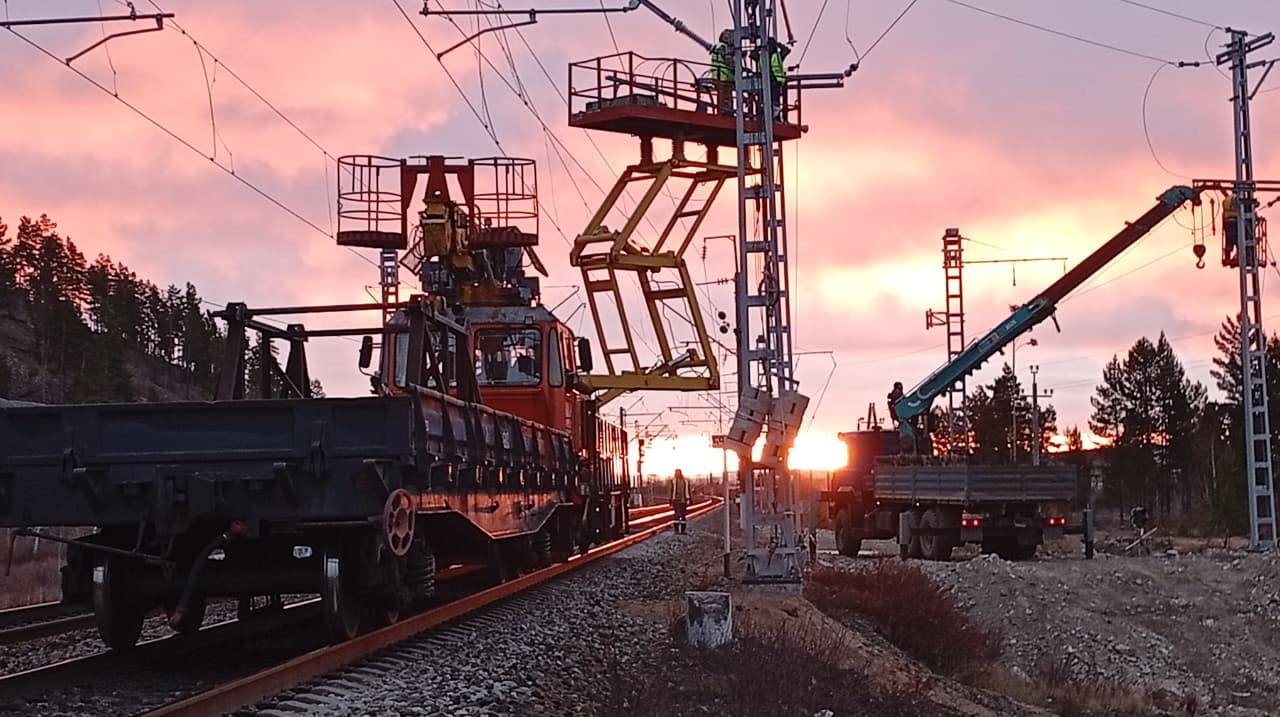

17 декабря 2025 на железнодорожной станции Гыршелун успешно выполнен силами ООО «ЭНЕРГОБАМСТРОЙ» ключевой этап строительства – комплексное переключение объекта строительства на постоянное электроснабжение. Работы проведены в рамках проекта «РАЗВИТИЕ ИНФРАСТРУКТУРЫ ЖЕЛЕЗНОДОРОЖНОГО ТРАНСПОРТА ОБЩЕГО ПОЛЬЗОВАНИЯ СТАНЦИИ ГЫРШЕЛУН, НЕОБХОДИМОЕ ДЛЯ ОБРАБОТКИ ВАГОНОПОТОКА ЖЕЛЕЗНОДОРОЖНОГО ПУТИ НЕОБЩЕГО ПОЛЬЗОВАНИЯ ООО «РАЗРЕЗУГОЛЬ».

В «технологическое окно», когда движение поездов было приостановлено, специалисты ООО «ЭНЕРГОБАМСТРОЙ» совместно с представителями ОАО «РЖД» приступили к финальным операциям. Задача стояла комплексная: обеспечить энергией три независимых, но критически важных контура будущей инфраструктуры.

Три ключевых направления переключения:

  1. Контактная сеть.
  2. Воздушные линии автоблокировки.
  3. Системы СЦБ (сигнализация, централизацию и блокировка).

«Особенность таких переключений – в необходимости абсолютной синхронности и точности. Все работы велись по почасовому графику-«расписанию». Сначала сбор схем, затем пошаговое включение и проверка каждой системы под нагрузкой. Малейшая ошибка могла бы привести к задержке ввода объекта на неопределенное время».

Результат:

  • Объект полностью перешел с временной схемы электроснабжения на постоянную.
  • Все системы приняты комиссией и функционируют в штатном режиме.
  • Работы выполнены без единого нарушения требований безопасности и без срыва графика движения поездов на смежных участках.

Успешное переключение открывает дорогу к заключительному этапу – комплексным динамическим и нагрузочным испытаниям. Это финальный шаг перед сдачей объекта в постоянную эксплуатацию, который запланирован на 24.12.2025.

Руководство Забайкальской железной дороги объявило благодарность ООО «ЭНЕРГОБАМСТРОЙ» за качественно выполненную работу!
