Контактная сеть: перегон Тарбагатай-Новопавловка

Проект завершен

О проекте

Энергетика

Проектом по реконструкции контактной сети на участке Тарбагатай-Бада напряжением 27,5 кВ предусмотрено усиление системы энергоснабжения с модернизацией контактной сети на особо загруженном участке. Реализация данного проекта – первая часть масштабного обновления устройств контактной сети на участке, который расположен на стыке Забайкальской и Восточно-Сибирской железных дорог.

Заказчик: ОАО «РЖД»

Реализация: 2024 - 2025 гг

Локация: РФ, Забайкальский край, Забайкальской железной дороги, Хилокская дистанция

Объем работ

  • Замена железобетонных опор на металлические.
  • Монтаж жб фундаментов и анкеров.
  • Замена существующей контактной подвески, в том числе несущего троса.
  • Перевод существующей контактной подвески на новые конструкции.
  • Установка защиты от перенапряжений.
  • Замена продольных и поперечных электрических соединителей.
  • Перевод существующих линии ДПР и ВОЛС ЖТ на новые поддерживающие конструкции.

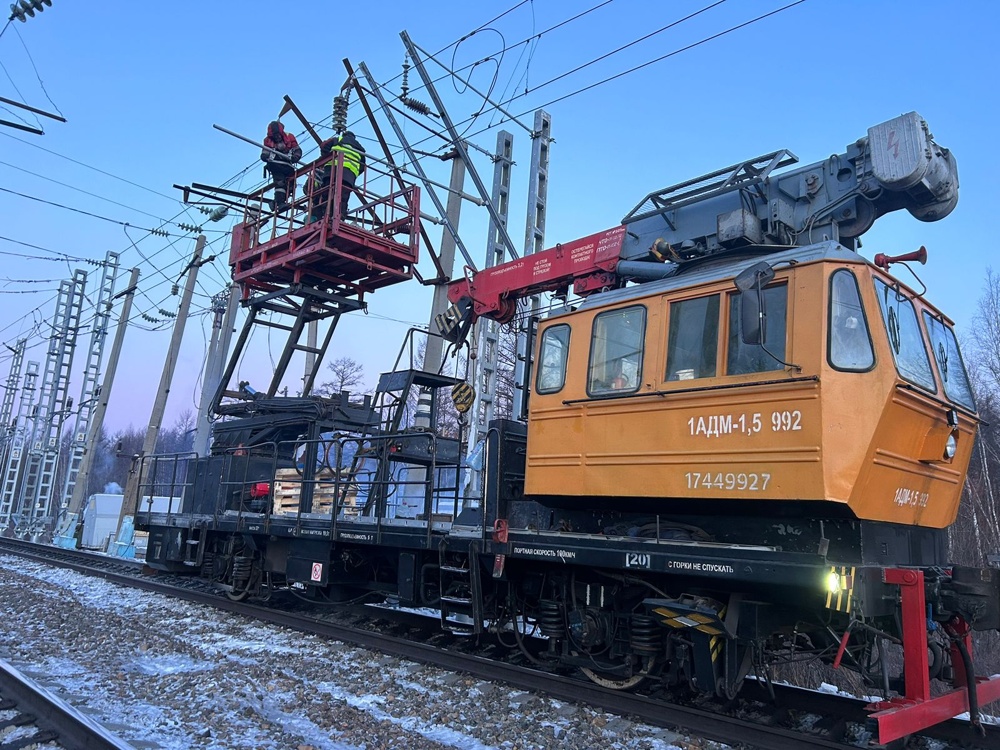

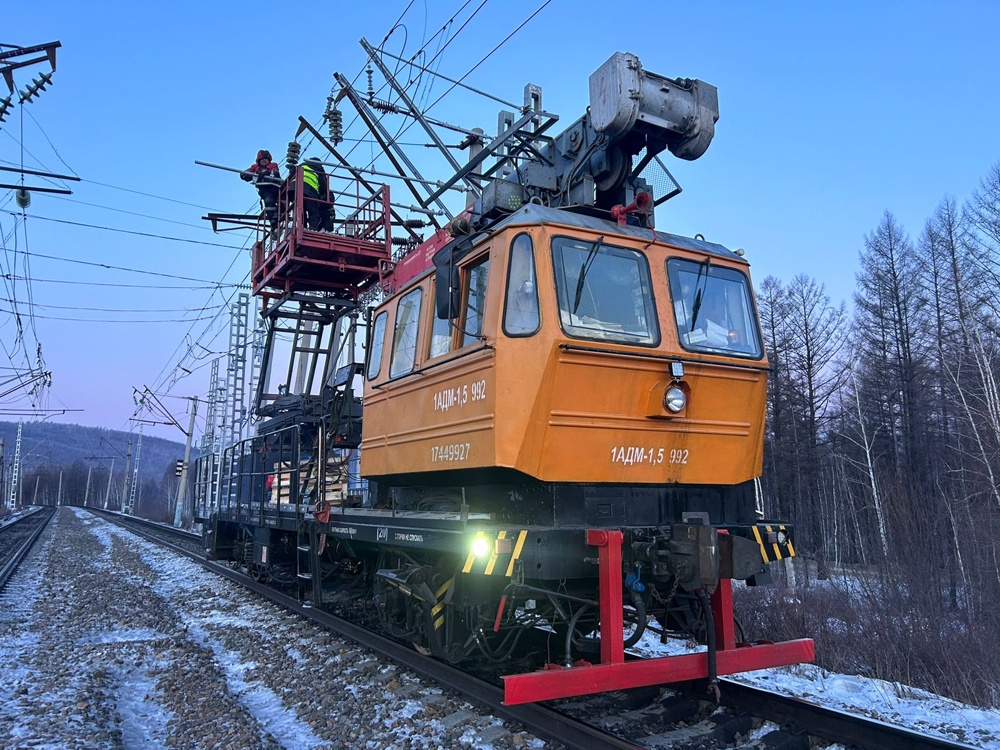

Что сделано

  • 259 шт – установлено опор
  • 68 шт – установлено анкеров
  • 30 км – монтаж несущего троса и контактного провода
  • 904 шт – переводов опор на новую подвеску

Проект в цифрах

259.0 опор установлено
68.0 анкеров установлено
30.0 км монтаж несущего троса и контактного провода
904.0 переводов к/с
